En décembre 2021, le Gouvernement wallon signifiait son refus définitif de permis à la fois pour le projet de 2 éoliennes porté par Eneco et Nosse Moulin d’une part, mais aussi pour le projet de 2 éoliennes d’Aspiravi qui se trouvait dans la même zone de développement. Les motifs de refus étaient relativement similaires pour les deux projets, et s’articulaient autour de trois points :
- “l’absence de dialogue permettant d’étudier un projet global sur cette plaine agricole en extension d’un parc existant propice à ce développement;“
- “un manque de vision globale qui ne permet pas d’exploiter le productible existant de façon optimale;“
- pour le projet d’Aspiravi “le constat que ce projet n’est pas ouvert à une participation citoyenne locale;”
Suite à ce refus, Nosse Moulin a pris l’initiative de mener une concertation entre les deux développeurs privés, initialement en compétition sur une même zone, afin de prendre de recul pour envisager une approche plus intégrée sur la zone.
Faisant suite à la signature d’un accord de partenariat entre les trois entités pour co-développer un projet commun sur la zone, une procédure de demande de permis a été lancée en 2024, avec l’organisation d’une première réunion d’information préalable à l’attention du public en mai 2024.

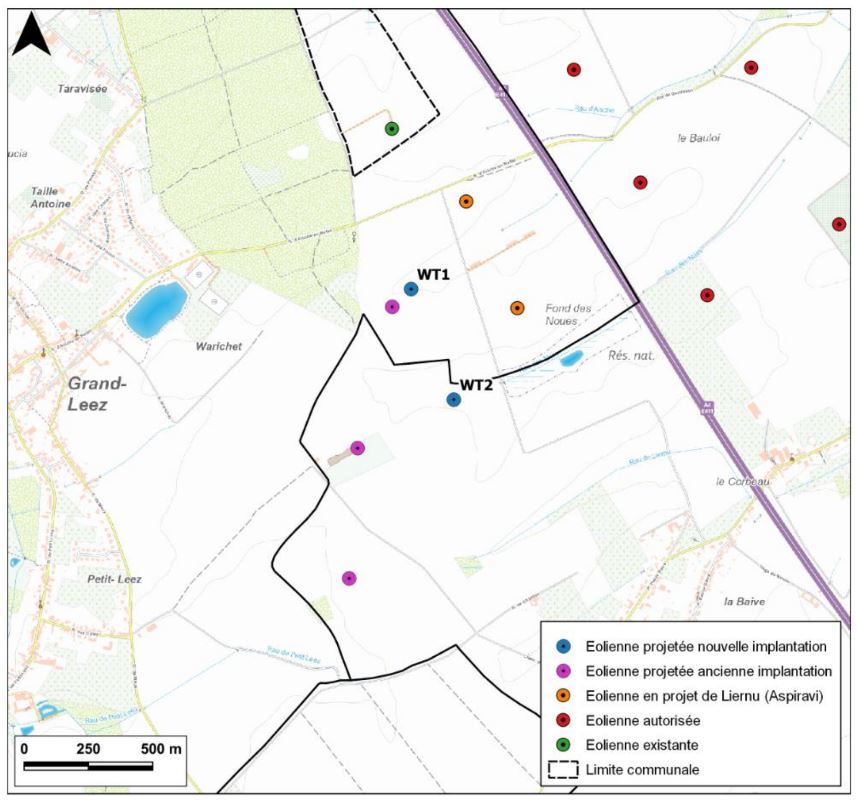

La nouvelle proposition implantation du projet de 4 éoliennes présentée en séance respecte en tout points les cadres de référence de 2013 et 2024, se situe en “zone capable” au sens du Code du Développement Territorial car le long de l’E411, et vient en extension de parcs existants :

Août 2025 : permis délivré en première instance !

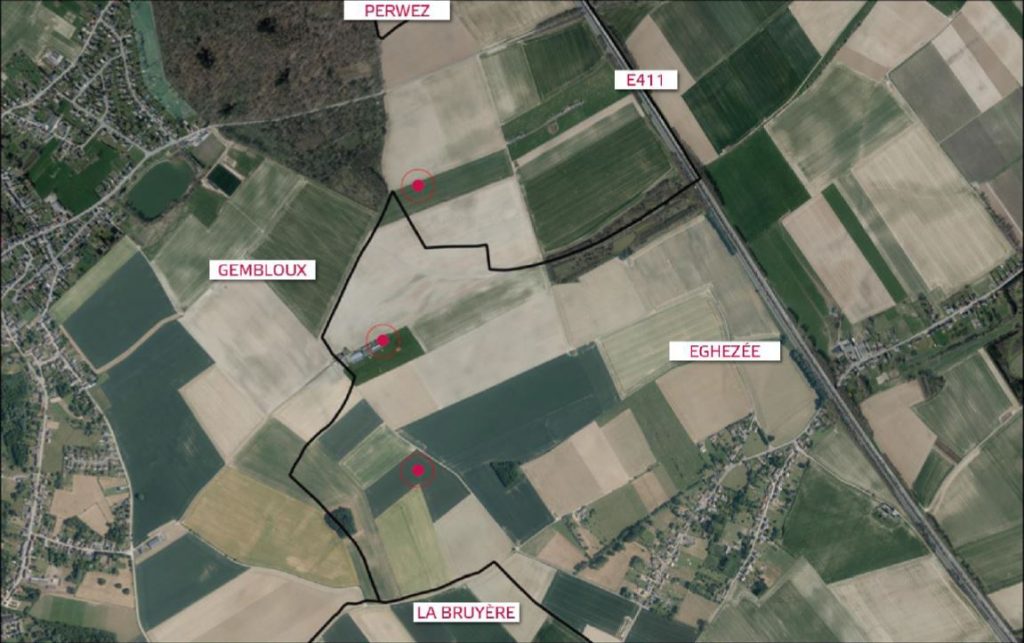

Le 19 août, les instances administratives de la Région wallonne ont remis leur avis dans la procédure de permis unique pour le projet du consortium Eneco-Aspiravi-Nosse Moulin de construction de 4 éoliennes le long de l’autoroute E411 à proximité de Grand-Leez.
Les fonctionnaires ont décidé de délivrer le permis en première instance, sans conditions particulières, ce qui est suffisamment rare pour être souligné !
Reprenons ci-dessous un résumé des principaux avis rendus par les instances consultées :
- durant l’enquête publique, le nombre de courriers de soutien au projet a dépassé le nombre de courriers d’opposition au projet dans chacune des communes concernées, à savoir Gembloux, Eghezée, La Bruyère et Perwez
- Pôle Aménagement du Territoire : avis favorable. Il salue en particulier la collaboration entre promoteurs, l’ensemble cohérent avec les infrastructures existantes et l’optimalisation du potentiel venteux du site.
- Pôle Environnement : avis favorable sur l’opportunité environnementale du projet, sous condition de réalisation des mesures de compensation.
- Département Nature & Forêts (DNF) : avis favorable partiel. L’éolienne 2 proche de la réserve du Fond des Nues peut être acceptée dès que la réserve naturelle de 4.8ha prévue dans le permis est créée.
- Direction du Développement Rural (DDR) : avis favorable pour les éoliennes et les mesures de compensation environnementale.
Ce permis est délivré à Nosse Moulin et ses partenaires avec validité jusqu’en février 2055.
Un recours éventuel de certaines instances devant le Ministre compétent est bien sûr encore possible. Des membres des collèges communaux de Gembloux et d’Eghezée, qui avaient initialement émis un avis défavorable, ont déjà fait part publiquement de leur intention d’aller en recours. Dans son avis initial, la commune de Gembloux avait cependant souligné que la participation citoyenne locale effective sur ce projet devait être considérée comme un élément favorable, et l’on se réjouit bien sûr que cette participation active des citoyens puisse maintenant se concrétiser !
