Liernu

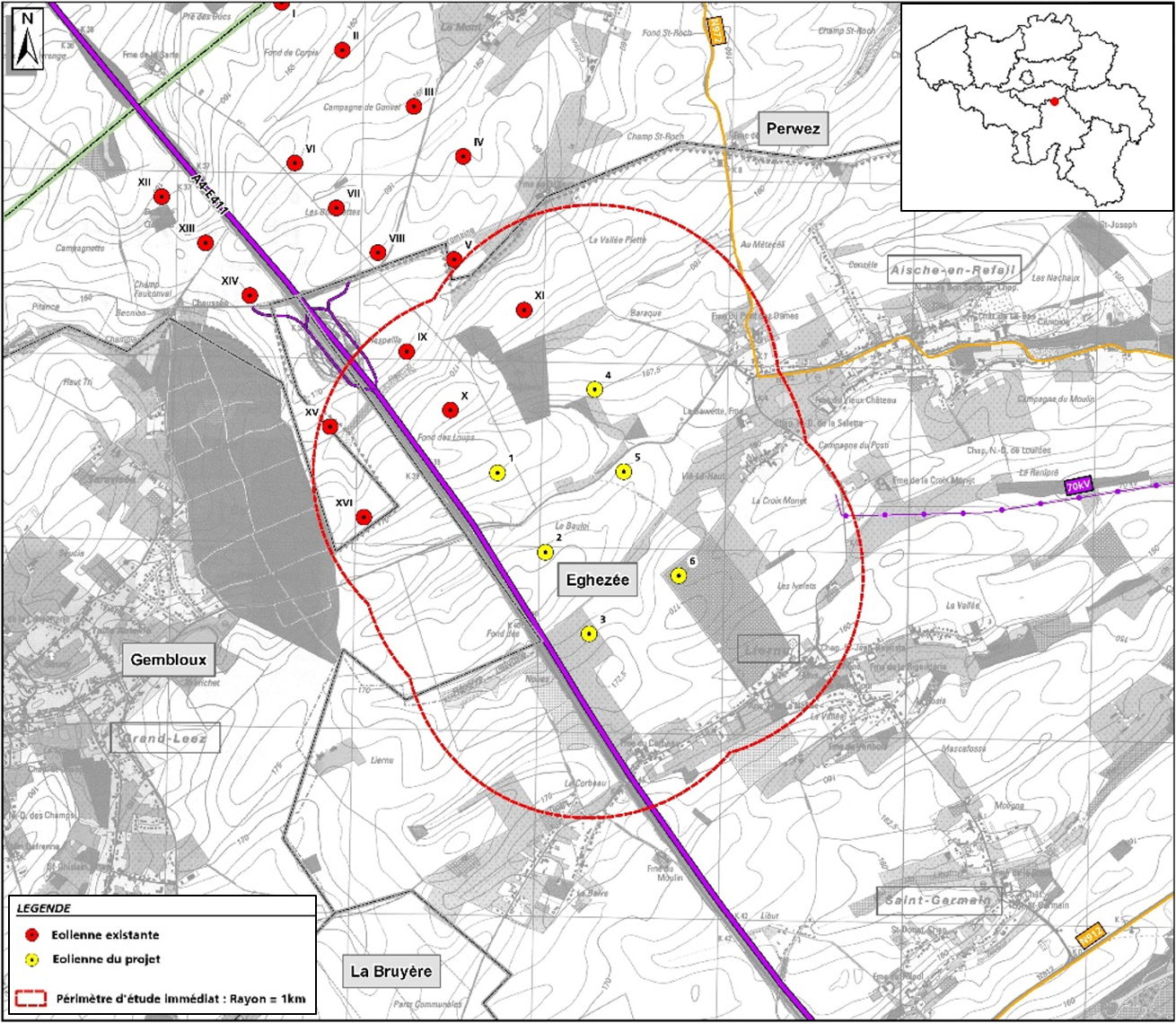

Depuis le 22 novembre 2018, Nosse Moulin est en train de construire son éolienne citoyenne à Liernu . Le projet de la société Eneco à Liernu porte sur 6 éoliennes le long de la E411, au nord de Liernu et à l’ouest d’Aische-en-Refail:

Trois coopératives citoyennes s’associent pour ce projet : Nosse Moulin, Champs d’Energie et Hesbenergie.

Suite à la Réunion d’Information Publique en juin 2012 et à la finalisation de l’étude d’incidence en janvier 2013, une demande de Permis Unique a été déposée début février 2013. Ensuite, Eneco a décidé de modifier son projet afin de s’adapter aux demandes des parties prenantes.

Une première réunion citoyenne s’est tenue à Eghezée le 12 février 2015 où les 3 coopératives ont présenté leur action, le projet de Liernu et les principes de l’éolien citoyen. Voir le reportage de Canal Zoom.

Après avoir fait un décompte de toutes les lettres reçues lors de l’enquête publique, les coopératives ont comptabilisé 1.233 signatures de citoyens favorables au projet. Le 19 mars 2015, les lettres de soutien ont été remises au collège communal d’Eghezée en vue d’être versées au dossier de l’enquête.

Le 23 juillet 2015, la Région wallonne a refusé le Permis Unique à cause de la proximité de l’ULModrome.

Le 08 janvier 2018, le ministre Di Antonio a délivré le permis unique pour le parc de Liernu.

Le 22 novembre 2018, la construction a démarré.

Visitez notre page du suivi de l’évolution du chantier.




Résumé du projet:

Développeurs eneco_smalleneco_small
Localisation
Liernu / Aische-en-Refail (carte)
Total parc Part citoyenne Part Nosse Moulin
# éoliennes
6
1
51%
Puissance
15 MW
2,5 MW
1,25 MW
Production annuelle [MWh / an]
34 600
5 770
2 940
# ménages wallons alimentés *
9 350
1 560
795
rejet CO2 évités
14 800 t
2 500 t
1 250 t

*= consommation moyenne de 3 700 kWh/an par foyer wallon
